环氧防静电地坪施工流程
1、防水处理:根据施工要求和施工标准做好地面防水处理,一楼地面需已做好防水处理。
2、素地处理:铲除松动空鼓旧涂层,开裂部位应切缝并修补平整,然后用研磨工具将素地杂质清理干净,将混凝土表面粗糙化,用 工业吸尘器 将灰尘完全清洁干净。
3、环氧底漆:采用渗透性及附着力特强的环氧底漆涂滚1道,增强表面附着力。
4、铺设接地铜网:
①常规以0.05mm*10mm*50m的规格为宜,如果自粘铜箔太薄了在施工中容易被拉断,如果自粘铜箔太厚则需要较多的涂料来抹平自粘铜箔与素地底漆之间带来的厚度差。
②在刷上防静电底漆的素地上,先贴1.5CM宽度的美纹纸胶带,并采用2m*2m或1.5m*1.5m间隔以“井”字形铺设,如果甲方有其他间隔规格要求,就按甲方要求进行施工。
③在铺设完美纹纸胶带后再刷上一层导电中涂,以不把美纹纸胶带盖住为准(美纹纸与中涂高度平齐),再打磨平整。
④然后把美纹纸胶带从中涂沟槽中撕下来,再把铜箔胶带沿着美纹纸胶带撕掉的沟槽贴进去,由于美纹纸胶带比铜箔胶带略厚,故铜箔胶带贴在沟槽中比中涂会稍微低一点,然后在铜箔胶带上面再涂上导电炭黑。
⑤在自粘铜箔铺设完成后,在所有铜箔表面刷上一层环氧导电炭黑(在环氧树脂中掺入一定比例(5%~20%不等)的导电炭黑),有利于增强铜箔与防静电面漆之间的导电性。 ⑥铜箔铺设完成后在每600个平方米的面积内至少有两个接地端口,利用铜丝和铜箔之间进行焊接后,再把铜丝接到房间内通向室外的静电接地端口(单向导通)。使静电能够顺畅导到室外的接地导电桩。
5、环氧防静电砂浆层:采用防静电环氧中涂漆按比例混合后加适量石英砂,搅拌均匀,用批刀整体满刮1~2遍,达到修补地面凹凸不平等缺陷(防静电砂浆层按实际需要施工道数,并要求平整无孔洞、无批刀印及砂磨印为准)。
6、环氧防静电腻子层:使用环氧防静电中涂漆按比例混合后加入适量 石英粉 搅拌均匀,用批刀整体满刮1~2遍。

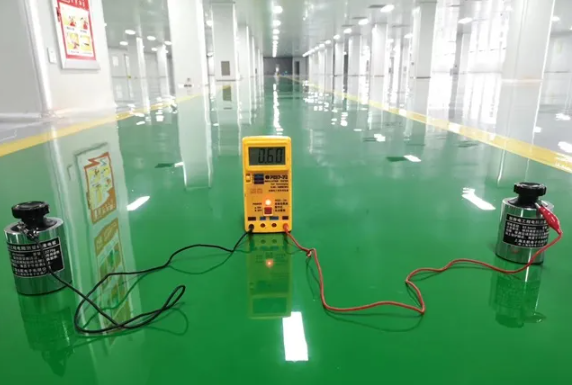

7、防静电面涂:镘涂防静电面漆2道,其表面电阻平均值10的5次方~10的9次方Ω之间。完工后整体地面光亮洁净,颜色均匀,无空鼓。
8、划线 : 面涂层施工完毕后,根据甲方及使用要求判断是否需施工环氧地坪漆划线/热熔划线。
